路基、路面施工
◆路基施工
首先对路基范围内的树根、草根、石块、垃圾 应认真清除干净。 接近设计标高时,应根据土质适当预留虚高、找平,以保证压实后符合设计高程及横坡,并应根据道路中心线检查两侧路基宽度,防止偏移e
◆水泥稳定碎石基层施王
1、备料:水泥稳定碎石基层料采用大型拌和集中场拌法场拌法拌料, 按比例严格控制,
水泥含量不得低于5%;用自卸车运至施工现场,途中时间至碾压前不得超过其初凝时
间。
2、培路肩:恢复道路中心线及边线,人工在边线以外位置,培高30cm,宽150cm路
肩,同时洒水湿润基层。
3、放线:按运输车辆计算路面所用水稳料数量,在路面撒白灰线分格,做到水稳卸车
后,成排成行,便于下一步平整工作。
4、整形及碾压:先用推土机粗平,取2cm虚铺系数,结束后用平地机精平,以1cm
虚铺系数,平地机由两侧中心刮平,精平结束后用压路机碾压,遵循“先两边后中间
先静压后振动”的原则,碾压过程中,随时检测水稳、ding面高程以及宽度,路面纵横城
度等实测项目,保证其在规定的偏差范围内,压实度必须达到规定要求值。
5、养生:水泥稳定碎石基层碾压成型后做好养护工作,保证面层湿润,养生期不少:7天。
6、质量要求:
外观:压实度表面坚实、平整、嵌缝料不得浮于表面或聚集形成一层。 压路机碾压后,
轮迹深度不得大于5mm。
实测实量项目允许偏差
检查频率
厚度
+10%
1000m2检测1点
平整度
1 5mm
每20m测个2点
宽度
不小于设计规定
每40m测1个点
中线高度
+20mm
每20m测1个点
横坡
+20mm,不大于+0.3%
每20m测4个点
压实度
每1000m2测1个点
◆透层油施工
基层碾压成型后应及时喷洒透层油,透层油采用阳离子慢裂乳化沥青PC-2, 乳化沥青
的技术要求参照(公路沥青路面施工技术规范) ( JTGF40-2004) 执行,透层施工前,应彻底清扫干净基层ding面,保持基层上面的清洁;透层乳化沥青用沥青酒布车- -次喷
洒均匀;沥青洒布车喷洒不均匀时宜改用手工沥青洒布机喷洒。

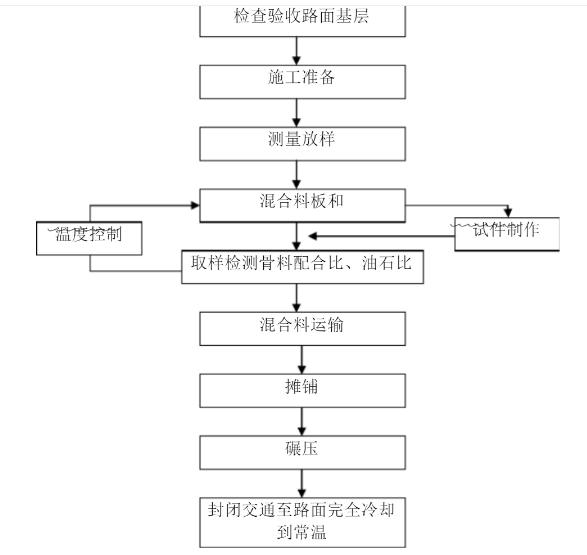

◆沥青混凝土面层施工
1、准备工作:沥青路面施工前应将水泥稳定层的杂物清理干净,稳定层破损,坑洞等
应及时修补平整,检查路平石、缘石、检查井、进水井盖及其他构筑物是否安装稳固,
若存在问题,局部予以处理。
2、测量放样:沥青路面的高程可在已砌筑的路平石或缘石标明沥青碎石层和沥青混凝
土面层的高程,交叉路口或喇叭口应设指示桩来控制高程。
3、材料:采用石油沥青作为结合料,其性能应符合三大指标要求。 石料采用坚韧、无
风化,清洁碎石或砾石作骨料,应具有适当的ji配,抗压强度大于800kg/cm2, 云母
泥士等杂质含量小于2%,针状、片状颗含小于10%,吸水率小于3%,砂采用颗粒坚
韧无风化且有适当ji配组成的粗砂或中砂作填充材料,大粒径小于5mm, 含量少于
5%,石屑采用坚硬、洁净带有棱角的石屑,Z大粒径小于10mm, 含0.07mm以下的粉料不超过5%,”石粉空隙率不小于45%,细度应全部通过100号筛, 0.075 ~0.005mm
的颗粒含量应占总重的80-90%。
4、沥青混合料的拌制和运输:
(1)、 沥青混合料应按设计沥青量进行试拌,取样后进行马歇尔稳定度试验,并将各试
验值与室内配合比试验结果进行比较,验证沥青用量是否合适,必要时可作适当调整。
(2)、确定适当的拌和时间,拌和后的沥青混合料均匀-致,无花白,无粗细料分离和
结团成块等现象。
(3)、 确定适宜的加热和出厂温度,混合料出厂温度为:石油沥青混合料 130~160°C。
(4)、沥青混合料采用自卸卡车运至工地,车厢底板及周壁应涂-薄层油水 (柴油:冰为
1:3混合液),运输车辆上应有覆盖设施。
(5)、 运至摊铺地点的温度,石油沥青混合料不低于130 “C。
5、沥青混合料的摊铺:本工程采用机械、人工进行摊铺,. 在机械无法摊铺到的或已摊
铺到的地方,.如构筑物边缘局部缺料、局部混合料明显离析、基层表面有明显不平整,
沿线单位小型路口采用人工摊铺。
施工时采用分路幅摊铺,接缝应紧密、拉直,并设置样桩控制厚度。 控制摊铺温度,
石油沥青混合料不低于100°, 机械摊铺的松铺系数为1.15~1.35, 相邻两幅摊铺带搭
接10cm,并派专人用热料填补纵缝空隙,整平接茬,使接茬处的混合料饱满,防止纵
缝开裂。 当摊铺工作中断,已铺好的沥青混合料降至大气温度时,如继续铺筑,采取“直
茬热接”方法,认真细致处理。
6、碾压:
(1)、 控制好开始碾压时沥青混合料的温度以及压路机碾压速度。
(2)、压路机从外侧向中心碾压。 相邻碾压带重迭1/3~1/2 轮宽,后面碾压路中心部分,压完全幅为一遍,当边缘有挡板,路缘石、路肩等支挡时,紧靠支挡碾压。
(3)、初压时用6~8t双轮压路机或6- 10t振捣压路机(关闭振捣装置)●初压2遍,
初压后检查平整度,路拱,必要时予以修整。● 复压时用10~12t三轮压路机10t振揭
压路机或相应的轮胎压路机进行,碾压4~6遍至稳定和无明显轮迹。●终压时用 6~
8t双轮压路机或用6~8t振捣压路机(关闭振捣装置)碾压2-4遍。
(4)、压路机碾压过程中有沥青混合料沾轮现象时,向碾压轮洒少量水,严禁洒柴油。
(5)、压路机在未碾压成型并冷却的路段转向,调头式停车等候。振捣压路机在已成型
的路面上行驶时应关闭振捣。
(6)、开放交通:沥青砼路面碾压成活后,面层温度降至大气温度时,即可开放交通,
但在一.般情况下施工完毕后的次日开放,普通路面待表面温度降至50摄氏度方开开放交通。
惠州龙盛沥青是专业的沥青混凝土生产厂家,提供一站式沥青路面施工摊铺,包工包料包售后,沥青工程施工解决方案服务商,欢迎新老客户联系共建,共赢!电话咨询 159-1935-4557 钟女士。
© 2025. All Rights Reserved. 粤ICP备2022076690号
